Dans un exemple de travaux de pose de voie LGV nous allons voir comment suivre un projet grâce au micro-avancement du logiciel TILOS. Ce mode d’avancement va nous permettre de relater précisément ce qu’il s’est réellement passé sur le chantier. Grâce à ces données nous allons également pouvoir analyser l’avance ou retard, le réalisé et le reste à faire, sous forme de courbe en S et synoptique.

Regardons ci-dessous les différentes étapes de suivi de l’avancement

1. La première chose à faire est de créer le planning de référence.

Celui-ci va nous permettre de le comparer à l’avancement réel pour connaitre l’avance ou le retard en cours. Grâce à ce planning nous pouvons également visualiser la courbe en S du prévisionnel jusqu’à la fin des travaux (bleu foncé).

2. L’étape suivante est l’insertion de l’avancement (ici chaque fin de semaine).

Commençons par le travail effectué durant la semaine 41 (date de rapport : 2020/10/09) :

Ce micro-avancement peut être directement inséré depuis les activités dans TILOS ou importé depuis un tableau Excel.

Une fois le micro-avancement importé il faut le valider puis replanifier le restant à faire à la date de rapport :

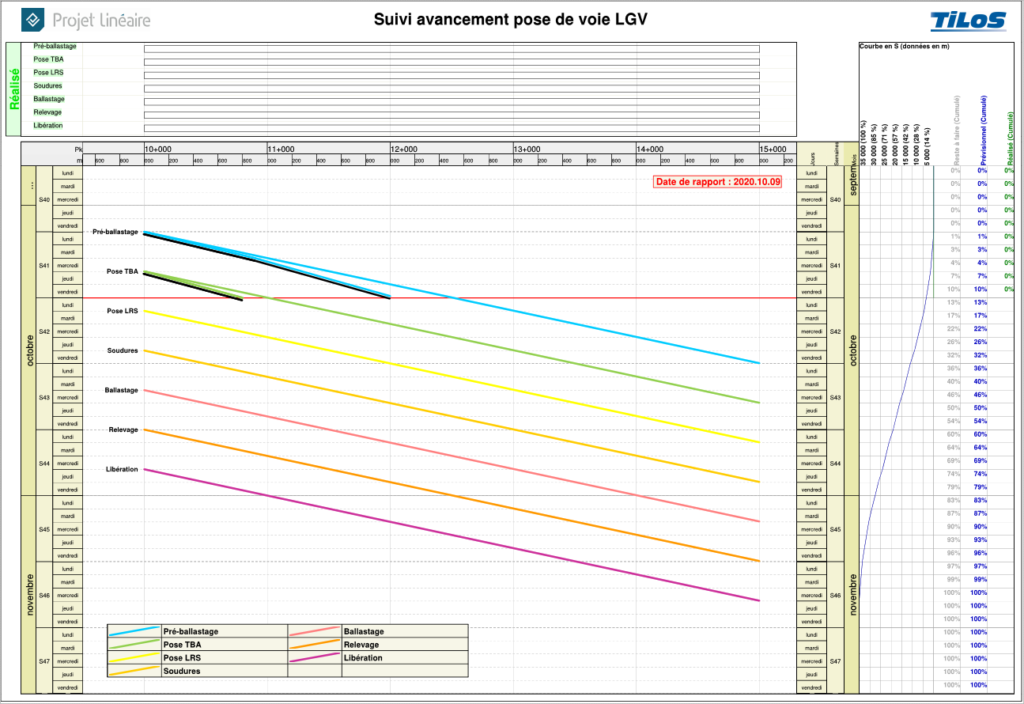

Nous pouvons voir ici que nous avons un léger retard par rapport au planning prévisionnel :

  • Visible sur le Chemin de Fer avec les activités de référence en couleurs plus claires mais également grâce aux courbes en S qui montrent un retard de 2% (entre la courbe bleue du prévisionnel et la verte du réalisé). La courbe grise calcule elle le restant à faire et nous permet de nous projeter sur la fin des travaux.
  • Un synoptique sur la partie supérieure permet de suivre l’avancement du linéaire des différentes activités.

3. Chaque fin de semaine et ce jusqu’à la fin des travaux nous allons insérer les avancements :

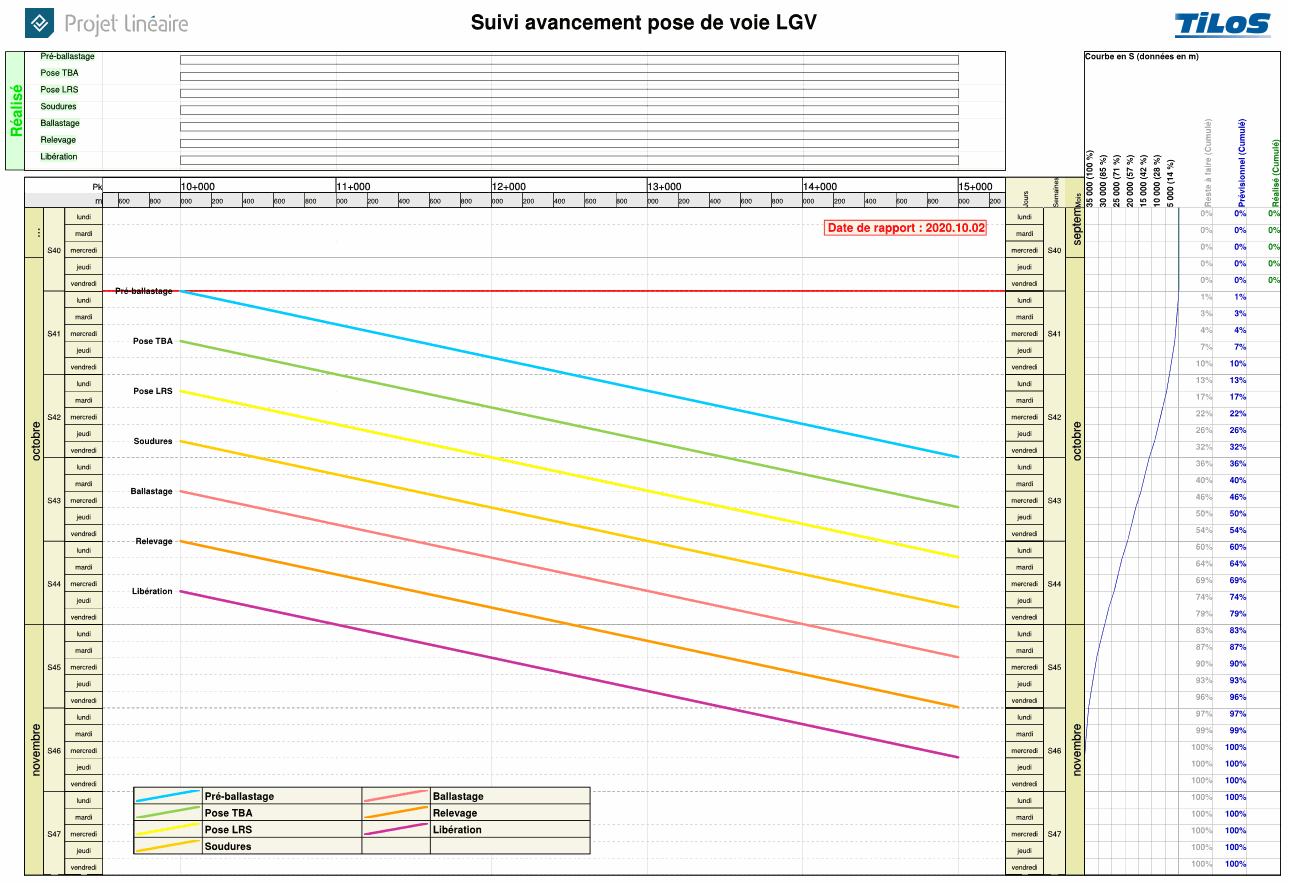

4. Il est également possible de produire d’autres livrables selon les besoins avec ici l’affichage uniquement du reste à faire :
